맨먼스(M/M) 정의, 맨먼스 계산 방법 한눈에 보기 (맨먼스 계산기 엑셀)
맨먼스란 무엇인가? (맨먼스 정의)
맨먼스(Man Month, M/M)란, 한 사람이 한 달 동안 수행할 수 있는 작업량을 의미합니다. 주로 IT 업계와 소프트웨어 개발 프로젝트에서 일정 관리나 인건비 산정을 위해 활용되는 중요한 단위입니다. 맨먼스를 이해하는 더 쉬운 방법은 인력의 작업 단위로 보는 것입니다. 소프트웨어 개발 프로젝트에서는 대부분의 작업이 맨먼스 단위로 환산됩니다.
예를 들어, 회사 웹사이트 제작 프로젝트에 약 10M/M가 소요된다면, 1명의 인력을 10개월 동안 투입해야 한다는 의미입니다. 만약 2명의 개발자가 투입된다면, 각 개발자가 5M/M씩 담당하여 총 5개월이 소요되고, 4명의 개발자가 투입된다면 각각 2.5M/M씩 담당하여 총 2개월이 걸립니다.
프로젝트 | 총 작업량 | 개발자 수 | 개발자당 작업량 | 총작업기간 |
---|---|---|---|---|
웹사이트 제작 | 10M/M | 2 | 5M/M | 5개월 |
어드민 제작 | 10M/M | 4 | 2.5M/M | 2.5개월 |
여기서 총 작업량을 맨먼스로 계산해둔다면, 인력별 월단가,노임 단가를 기준으로 인건비를 계산하기 용이하기때문에, 맨먼스는 소프트웨어 개발 비용을 산정하는데 기본적인 단위로 사용되고 있습니다.
맨먼스(M/M), 맨데이(M/D), 맨아워(M/H)의 차이
맨먼스는 가장 많이 사용되는 단위이지만, 실제 프로젝트에서는 일단위 또는 시간단위로도 작업을 산정할 수 있습니다. 프로젝트에 따라 맨데이(M/D)나 맨아워(M/H)를 활용하는 경우도 있습니다.
맨먼스(M/M): 한 사람이 1개월 동안 수행할 수 있는 작업량을 의미합니다.
맨데이(M/D): 한 사람이 1일 동안 수행할 수 있는 작업량을 의미합니다. 1M/M은 약 21M/D로 환산됩니다.
맨아워(M/H): 한 사람이 1시간 동안 수행할 수 있는 작업량을 나타내며, 1M/D는 8M/H로 환산됩니다.
프로젝트에서 정확한 인력 투입량을 산정하기 위해서는 1달이 몇 일인지, 1일이 몇 시간인지를 정확히 알고 있어야 합니다. 한국소프트웨어산업협회에 따르면 1달은 약 21일, 1일은 8시간으로 계산됩니다.(2024년 적용 SW기술자 평균임금 공표)
이름 | 표기법 | 월단위 | 일단위 | 시간단위 |
---|---|---|---|---|
맨먼스 | MM, M/M | 1M/M | 약 21M/D | 약 160M/H |
맨데이 | MD, M/D | - | 1M/D | 8M/H |
맨아워 | MH, M/H | - | - | 1M/H |
* 일평균임금은 월평균임금÷`23년평균근무일수(20.88일, 소수점 절삭), 시간평균임금은 일평균임금÷8시간(소수점 절삭)으로 각각 산정함
* 월평균 근무일수는 휴일, 법정공휴일 등을 제외한 업체가 응답한 근무일의 평균이며, 이는 개인의 휴가 사용여부와는 무관함
맨먼스가 중요한 이유
예산 계획 및 인건비 계산
소프트웨어 또는 앱 개발에서 인건비는 전체 예산의 큰 부분을 차지합니다. 맨먼스 계산을 통해 각 인력의 월간 작업량을 정확히 산정하고, 이를 기반으로 인건비를 계산할 수 있습니다. 예를 들어, 1 맨먼스당 ₩5,000,000의 비용이 든다고 가정하면, 3명의 개발자가 2개월 동안 일하는 프로젝트의 인건비는 ₩30,000,000(3명 x 2개월 x ₩5,000,000)으로 계산됩니다.
프로젝트 관리
맨먼스 계산은 프로젝트 완료 시간을 예측하고, 작업 진행 상황을 체크하는 데 큰 도움이 됩니다. 예를 들어, 20 맨먼스가 소요되는 작업에 5명의 개발자를 투입한다면 프로젝트는 약 4개월이 걸릴 것입니다. 이를 통해 프로젝트 관리자는 적절한 인력 배분과 일정 조정을 할 수 있습니다.
맨먼스 계산하는 방법
맨먼스 계산 방법
맨먼스 계산은 각 인원의 참여율과 참여 기간을 기준으로 계산됩니다. 기본적인 공식은 다음과 같습니다.
맨먼스 = 참여율 * 참여 기간
참여율: 인력이 풀타임으로 투입되는지, 파트타임으로 투입되는지에 따라 비율을 설정합니다. 예를 들어, 풀타임은 100%, 파트타임은 50%로 설정합니다.
참여 기간: 프로젝트에 인력이 투입되는 기간을 말하며, 보통 개월 단위로 계산됩니다.
이를 바탕으로 인건비는 각 인력의 참여율과 참여 기간에 노임단가(직무별 평균 임금)를 곱해 계산합니다. 예를 들어, A회사가 배달 서비스 프로젝트를 위해 IT 기획자, UX/UI 디자이너, 개발자를 고용한다고 가정하면, 각 인력의 맨먼스는 아래와 같이 계산할 수 있습니다.
직무 | 이름 | 등급 | 참여율 | 참여기간 | 맨먼스 |
---|---|---|---|---|---|
IT기획자 | 김OO | 고급 | 100% | 3개월 | 3M/M |
UXUI 디자이너 | 최OO | 고급 | 100% | 3개월 | 3M/M |
개발자 | 박OO | 초급 | 50% | 6개월 | 3M/M |
개발자 | 공OO | 중급 | 100% | 12개월 | 12M/M |
개발자 | 장OO | 고급 | 50% | 12개월 | 6M/M |
총 투입공수 | 참여률*참여기간*참여인원 | 36M/M |
총 맨먼스는 각 인력의 참여율과 기간을 곱한 값들을 모두 더해 산출됩니다. 위 예시에서 총 36M/M의 맨먼스가 필요한 프로젝트입니다.
인건비 계산 방법
직접 인건비는 각 인력의 맨먼스에 직무별 평균 임금(노임 단가)을 곱하여 산출됩니다. 한국소프트웨어산업협회에서 발표하는 직무별 평균 임금을 기준으로 계산하며, 매년 업데이트된 수치를 반영합니다.
직접 인건비 = 참여율 * 참여 기간 * 직무별 평균 임금
직무 | 이름 | 등급 | 맨먼스 | 월 평균임금 | 인건비 |
---|---|---|---|---|---|
IT기획자 | 김OO | 고급 | 3M/M | 12,451,245 | 37,353,735 |
UXUI 디자이너 | 최OO | 고급 | 3M/M | 5,952,241 | 17,856,723 |
개발자 | 박OO | 초급 | 3M/M | 4,426,017 | 13,278,051 |
개발자 | 공OO | 중급 | 12M/M | 7,128,516 | 85,542,192 |
개발자 | 장OO | 고급 | 6M/M | 9,102,866 | 54,617,196 |
총 인건비 | 214,927,897원 |

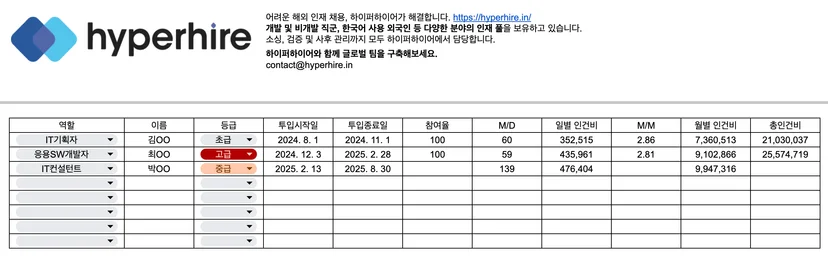

맨먼스 계산기 엑셀 다운받기(2025년 평균임금 기준)
하이퍼하이어에서 맨먼스 계산을 쉽게 할 수 있는 맨먼스 계산기를 제공해드립니다. 이 계산기를 사용하면, 직무와 등급을 선택하고 시작/종료일, 참여율을 입력하면 맨먼스와 인건비를 자동으로 계산할 수 있습니다.직무와 등급을 선택하고, 시작일, 종료일, 참여율을 입력하면, 손쉽게 프로젝트 인력 배분과 비용을 관리하세요.
참여인원 및 직무 입력: IT 기획자, 디자이너, 개발자 등 다양한 직무를 선택하여 참여율과 참여기간을 입력할 수 있습니다.
자동 맨먼스 계산: 입력된 데이터에 따라 맨먼스가 자동으로 계산되며, 각 인력의 인건비도 자동으로 산출됩니다.
직무별 월 평균 임금 입력: 한국소프트웨어산업협회 등에서 제공하는 2025년 직무별 평균임금을 기준으로 설정되어 있으며, 해당 값을 사용자가 수동으로 변경할 수도 있습니다.
아래 이메일을 입력해주시면 맨먼스 계산을 쉽게 할 수 있는 맨먼스 계산기를 이메일로 발송해드립니다. 맨먼스 계산기로 여러분의 프로젝트에서 인력 배분과 인건비 산정을 쉽게 해결해보세요!
